Postępy budowy

Postępy budowy

09.10.2026

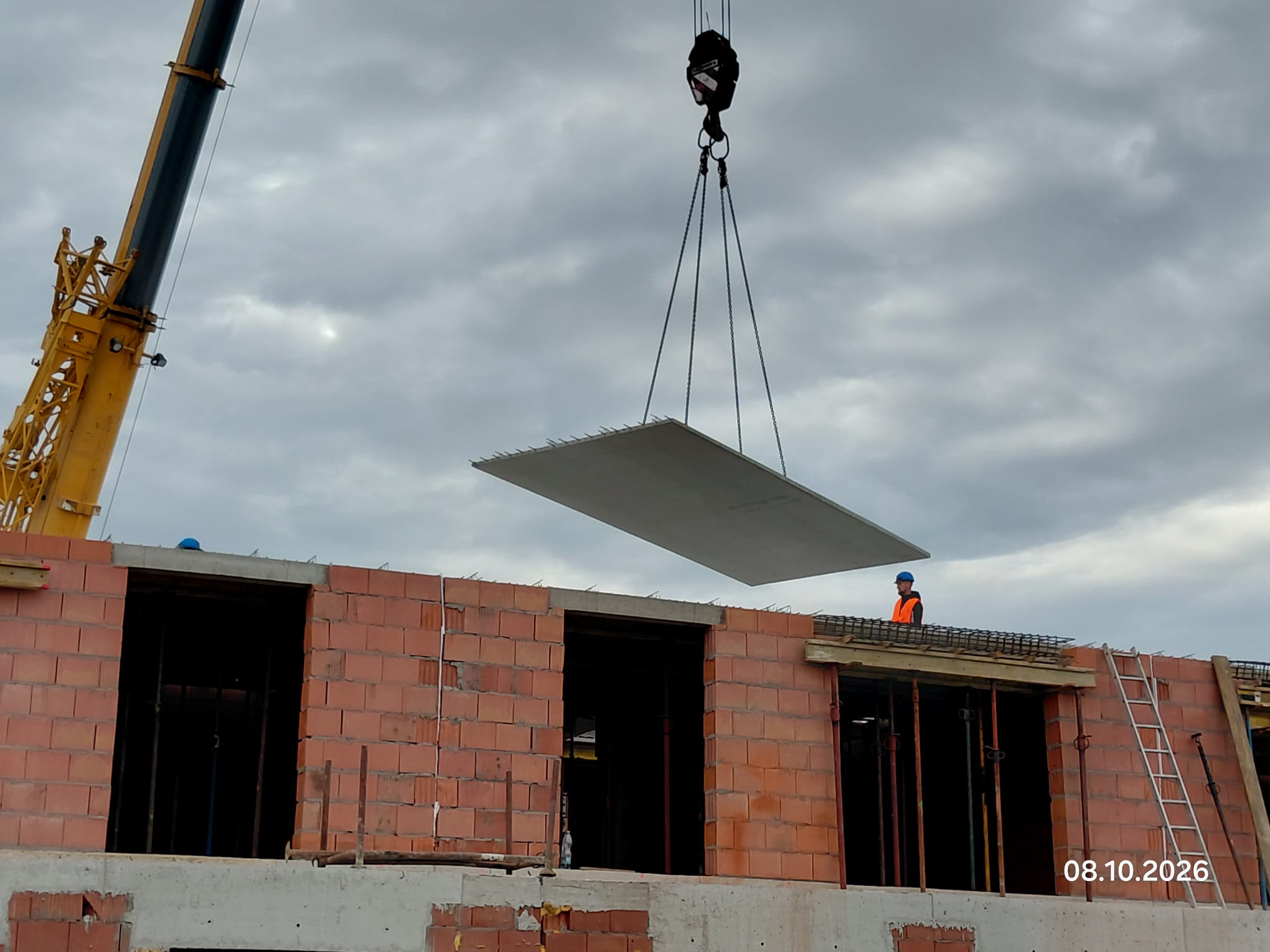

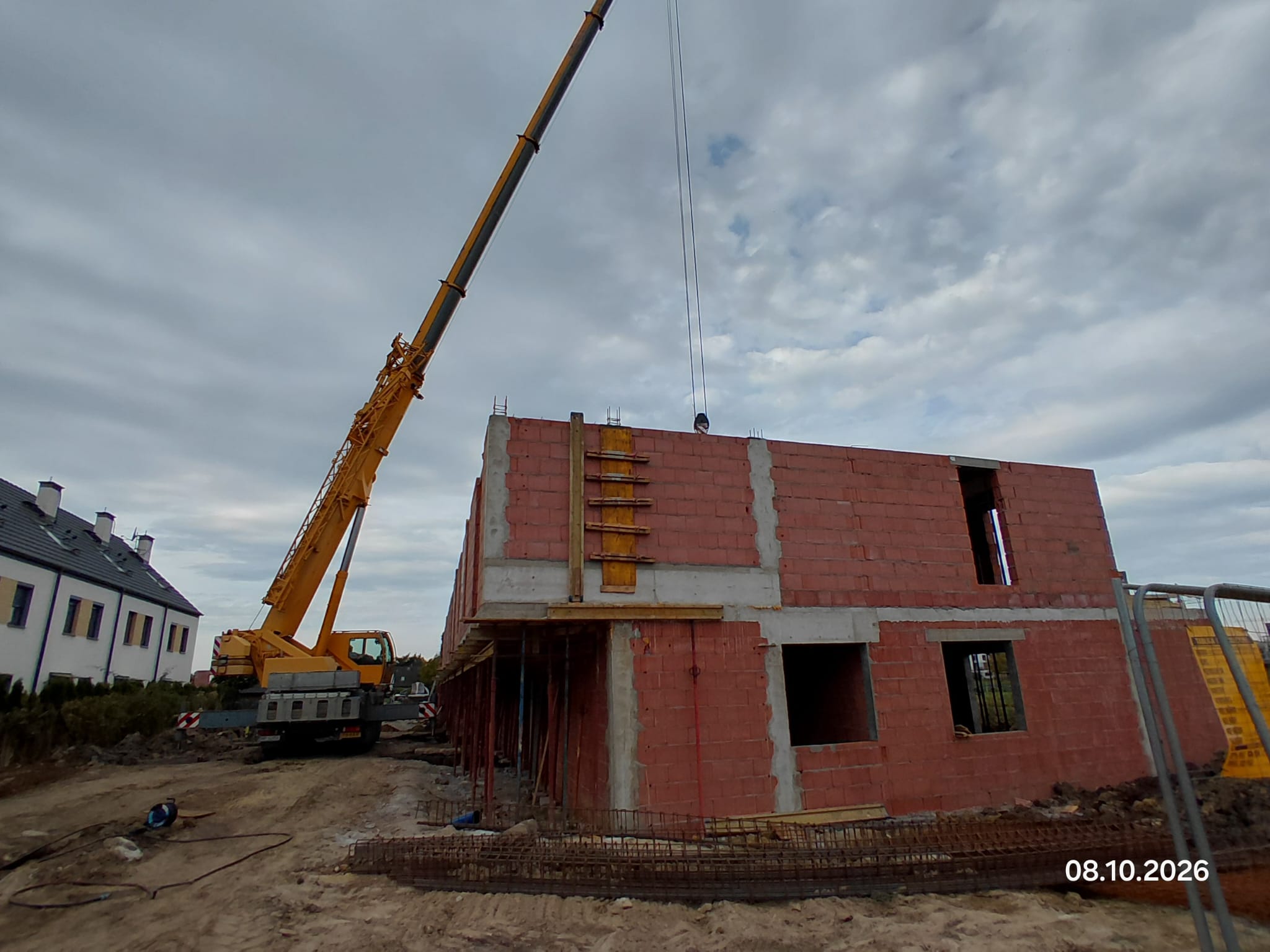

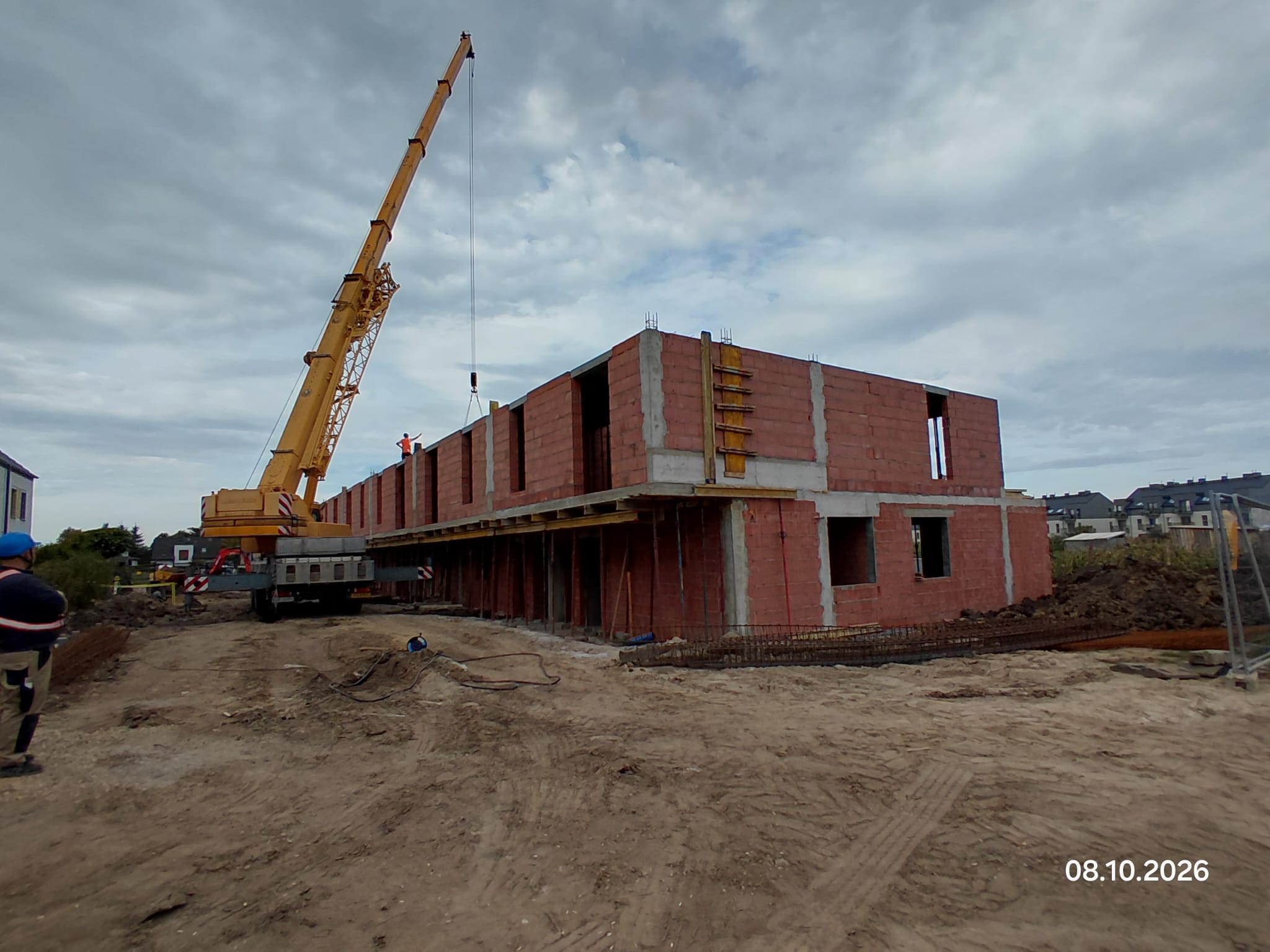

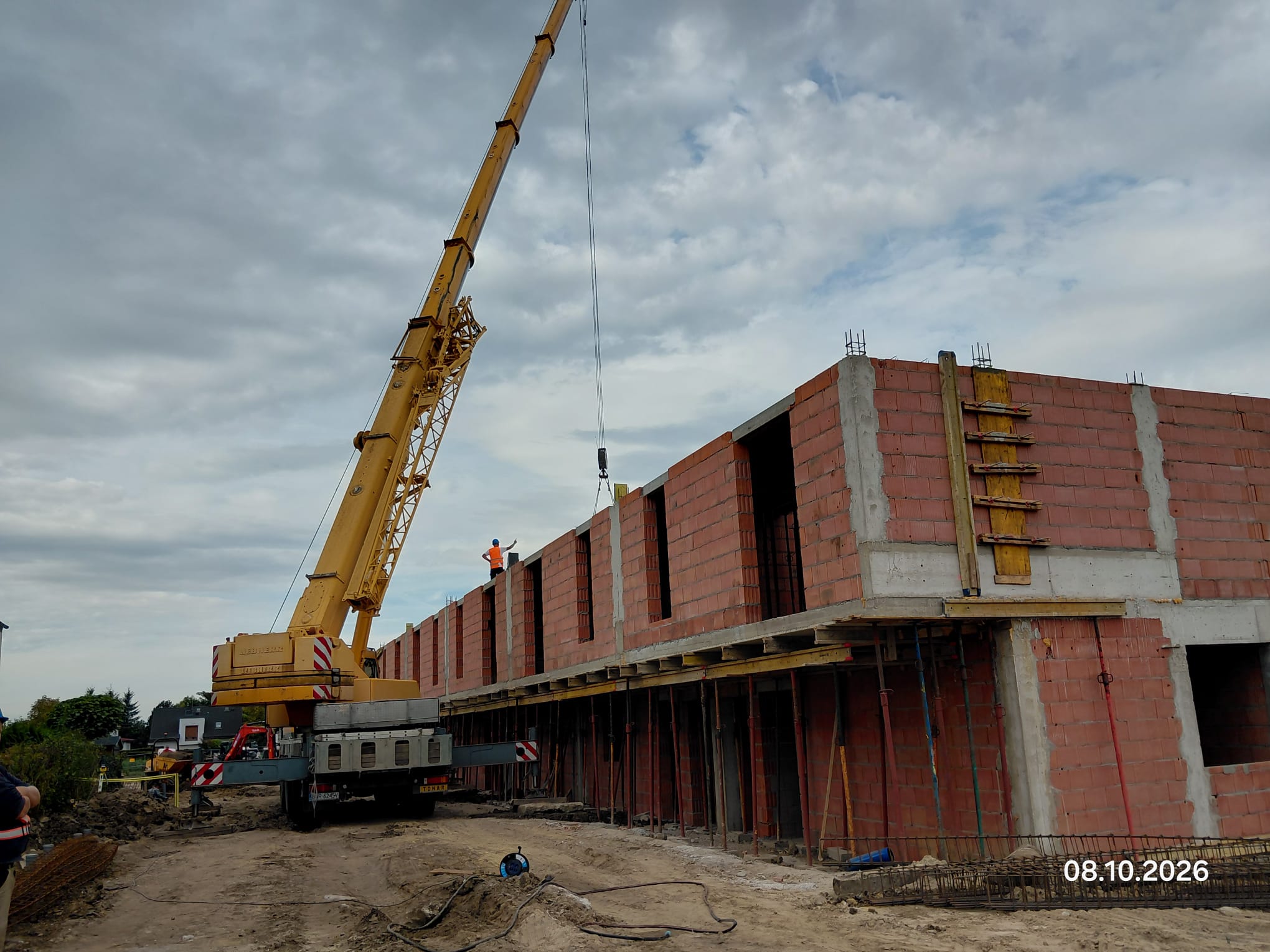

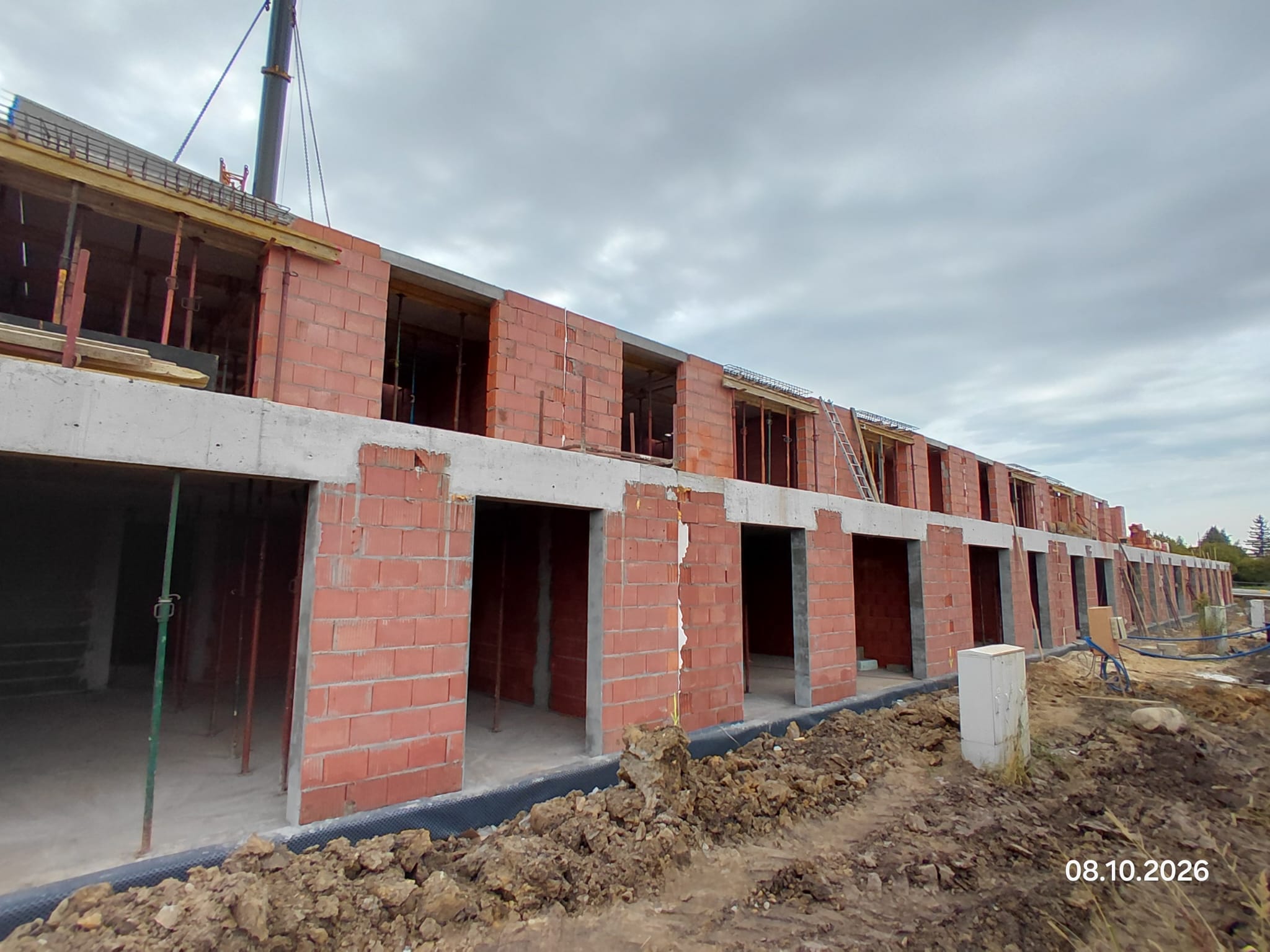

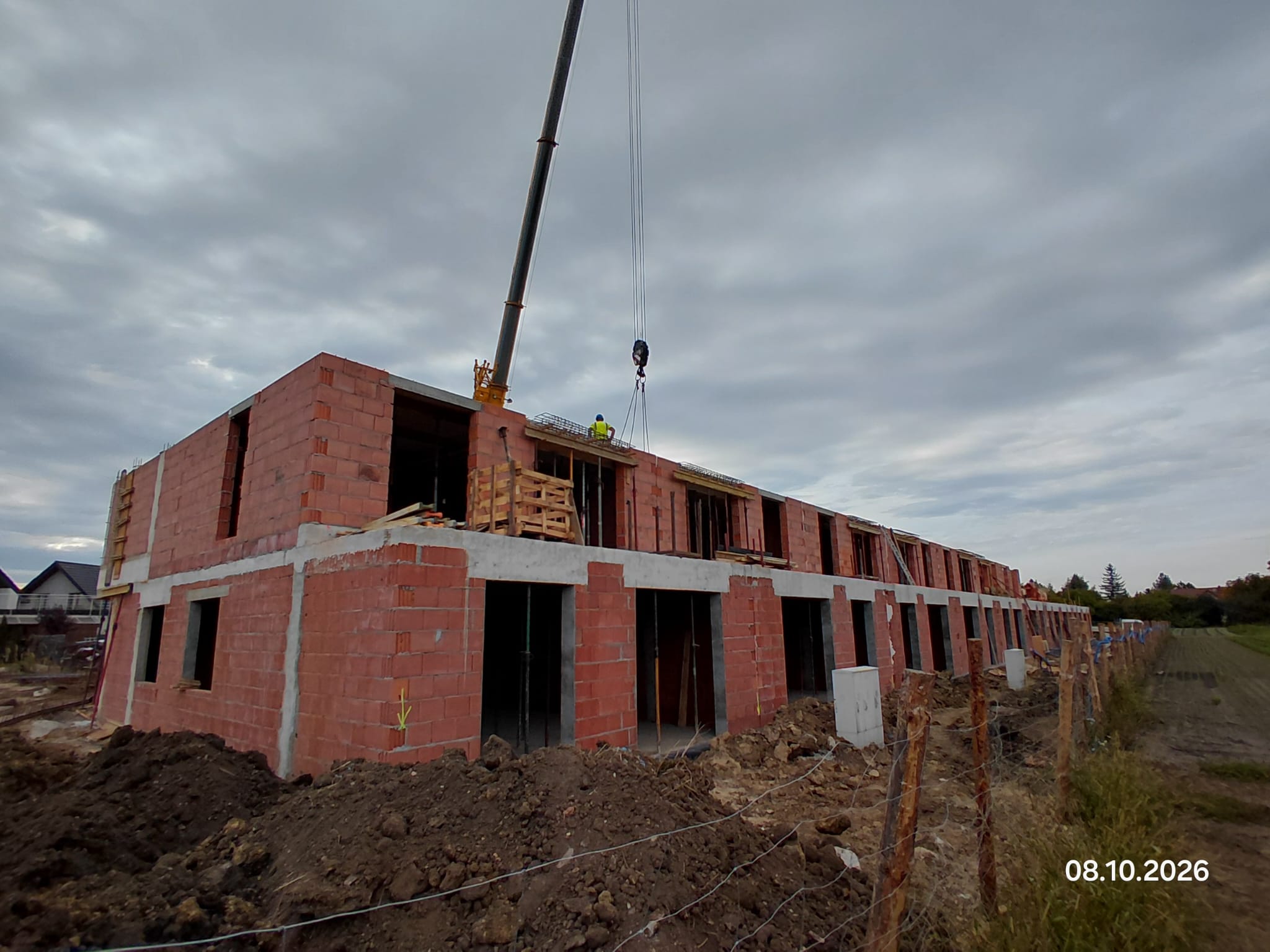

Pogoda nam sprzyja. Z wyprzedzeniem harmonogramu, rozpoczynamy realizację kolejnego etapu. Układamy płyty filigranowe stropu nad piętrem. Budynek nabiera formy. Widać już, ciekawy zabieg architektoniczny polegający na przesunięciu bryły piętra w stosunku do parteru. Dzięki temu DUPLEXY, czyli innowacyjne mieszkania na piętrze otrzymują piękny taras a mieszkania na parterze wygodny podcień, chroniący przed słońcem w upalne dni i dający schronienie przy niepogodzie. Jednocześnie kończymy sieć wodociągową i kanalizacyjną w obrębie przyszłej drogi wewnętrznej. Zapraszamy do wizytacji.

08.09.2026

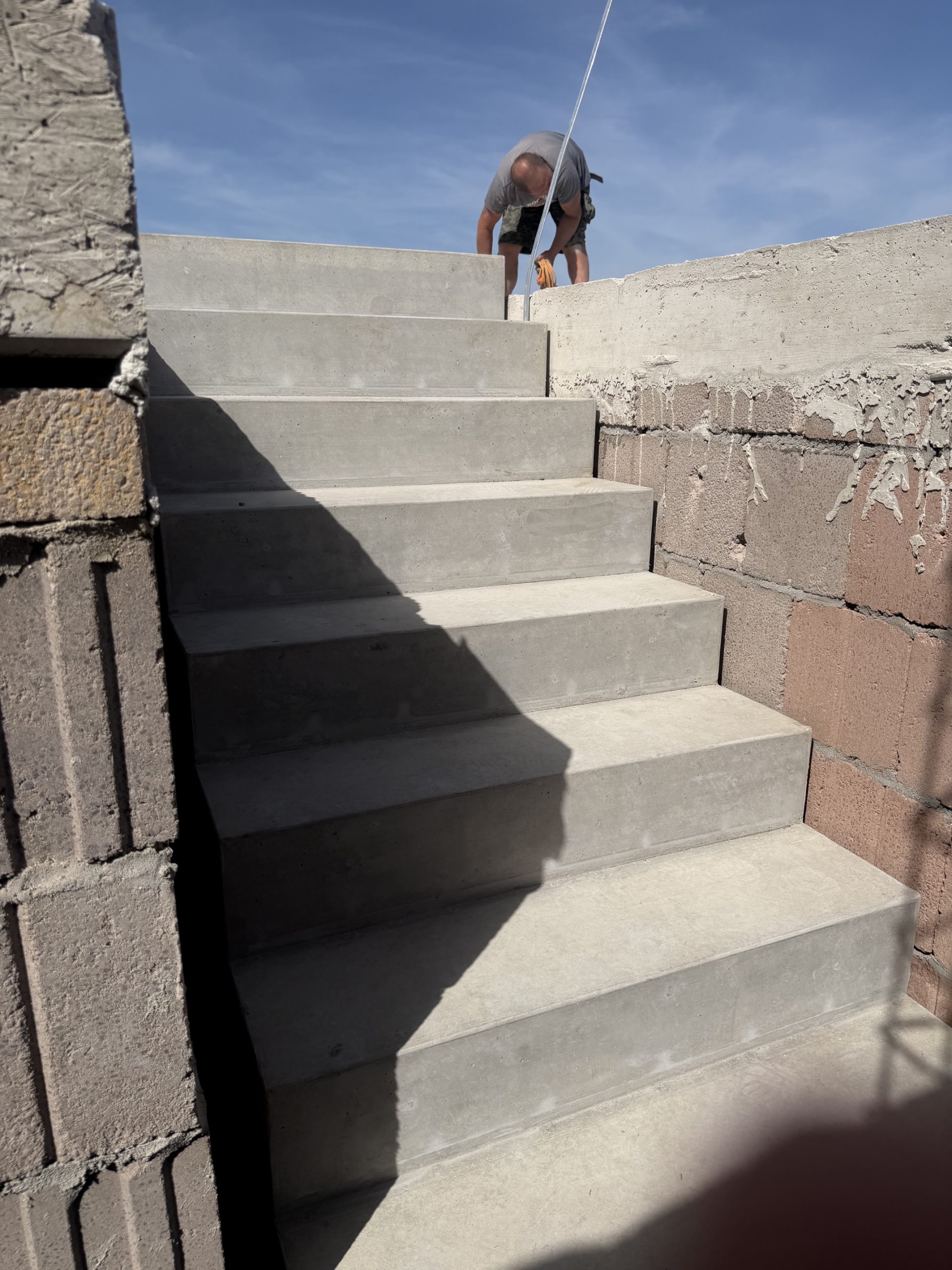

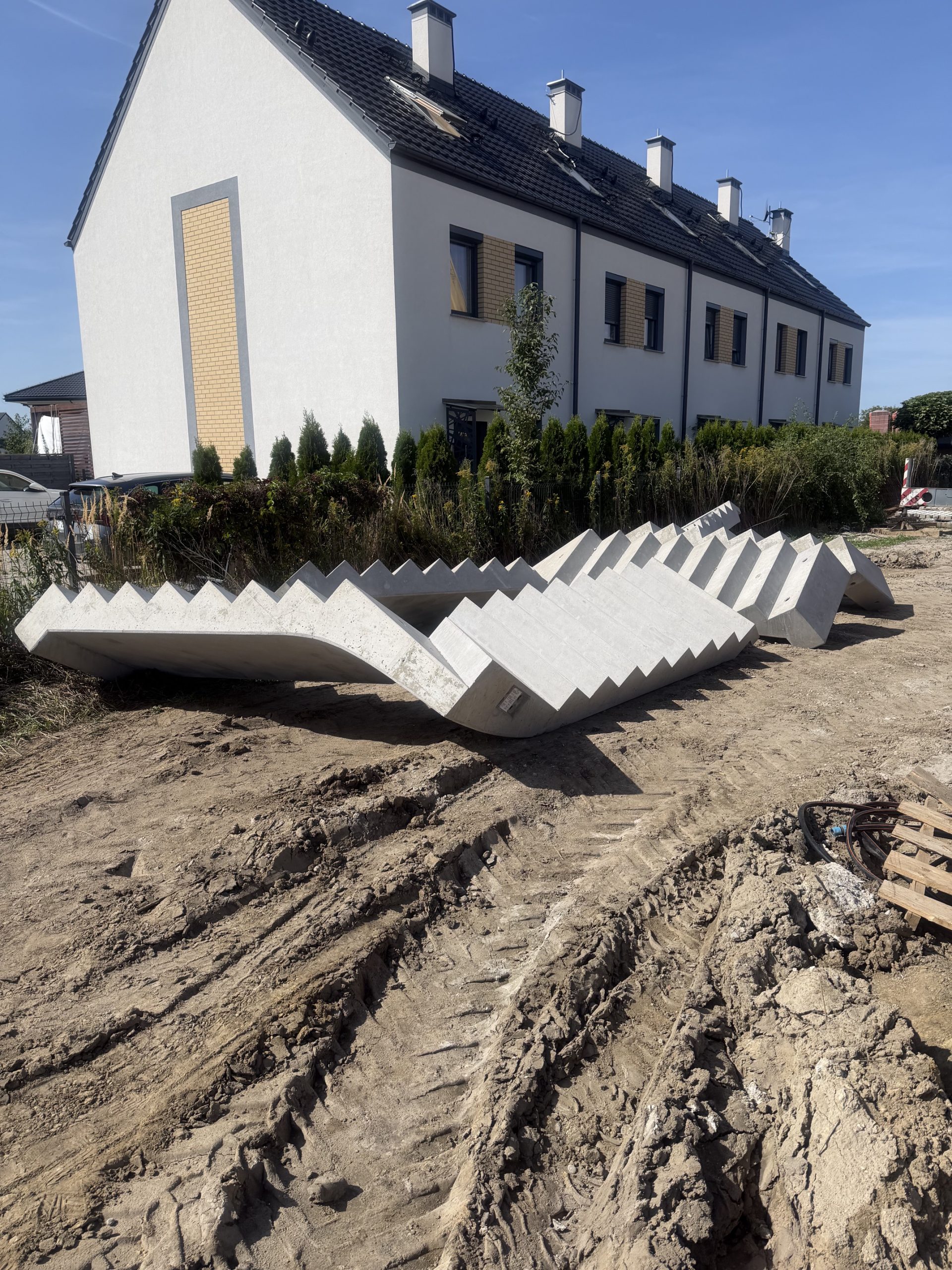

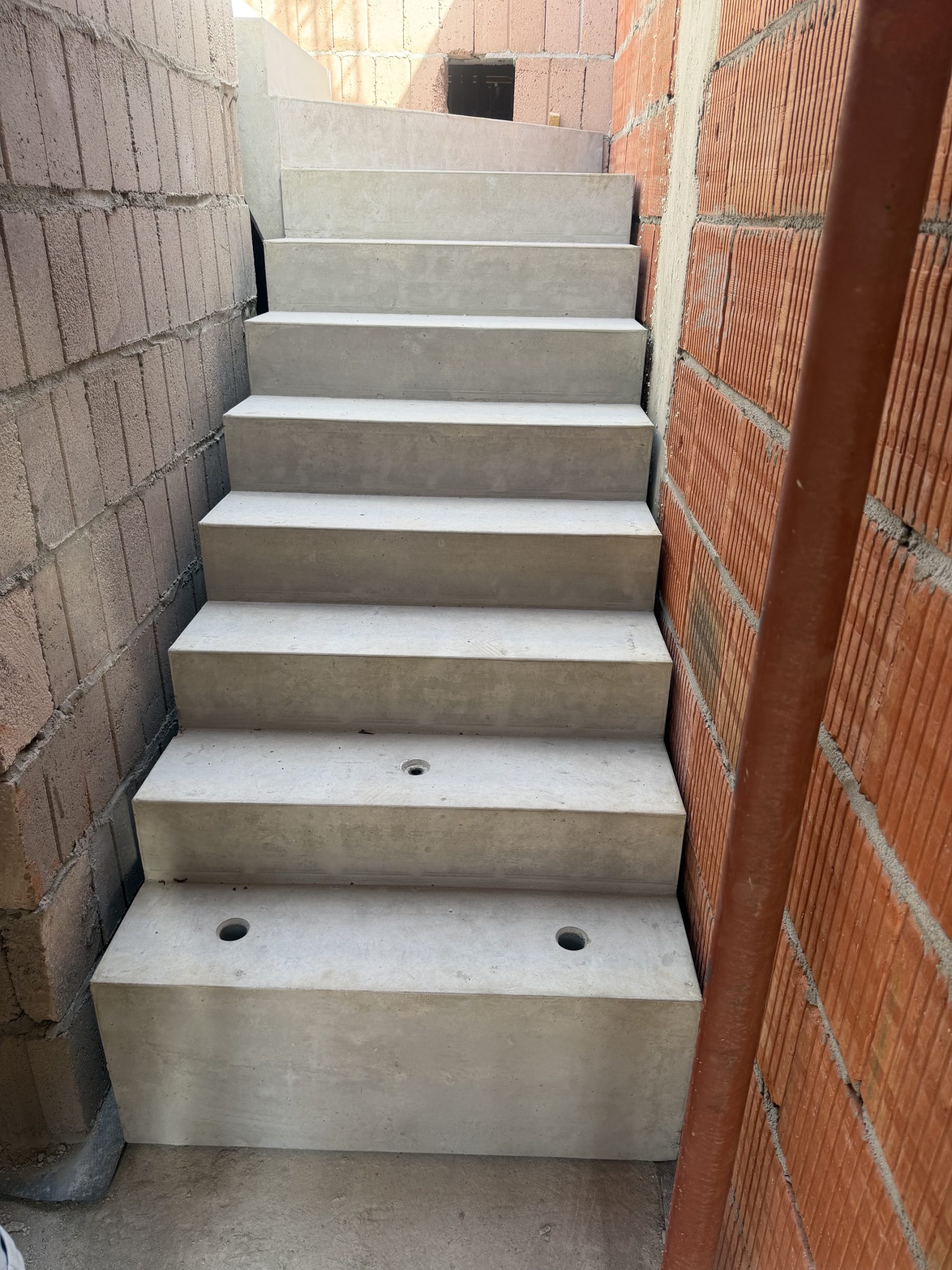

Wylane stropy jeszcze tężeją a już dzieją się kolejne, ciekawe rzeczy. Pięcioro prefabrykowanych schodów z parteru na piętro, magicznym sposobem wkomponowało się właśnie w strukturę pięciu duplexów.
Na kolejnych pięciu stropach, trwają intensywne prace zbrojeniowe.
Niebawem wszystkie dolne mieszkania będą zamknięte konstrukcyjnie od góry a klatki schodowe prowadzące na piętro górnych mieszkań, staną się kompletne.

01.09.2026

Dzieci zakończyły wakacje i po dwóch miesiącach laby, wchodzą do szkół.

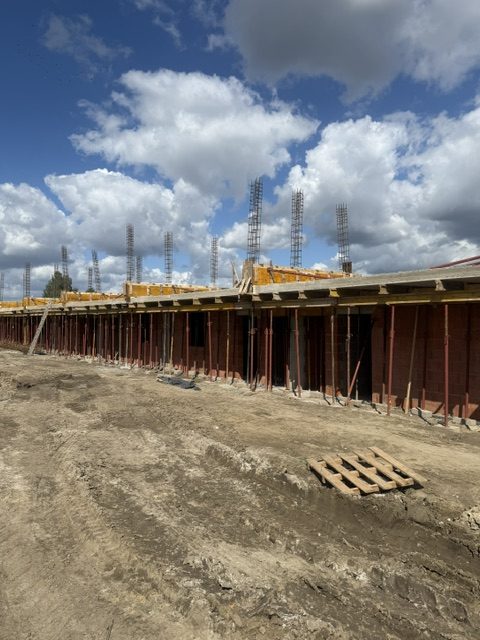

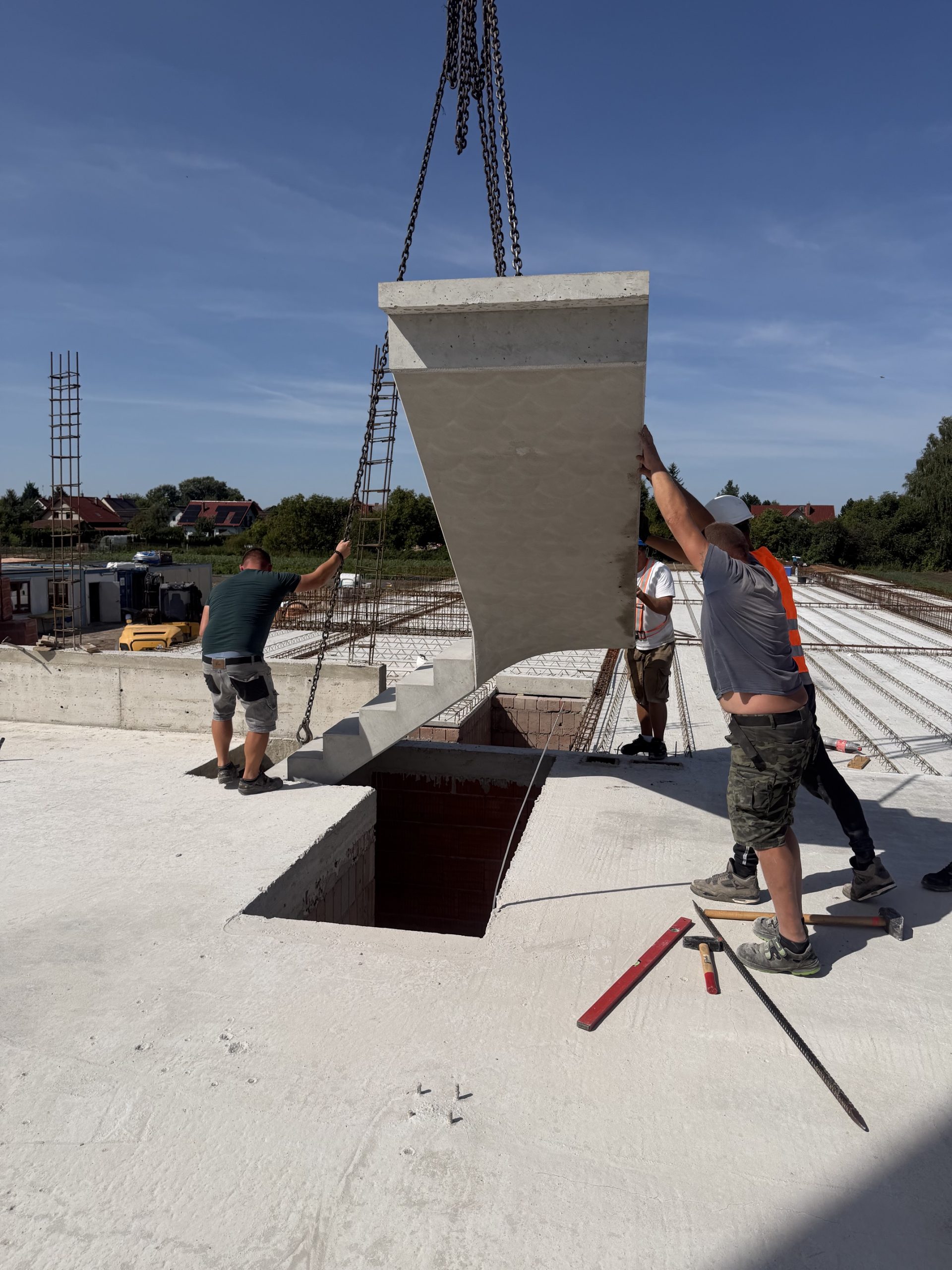

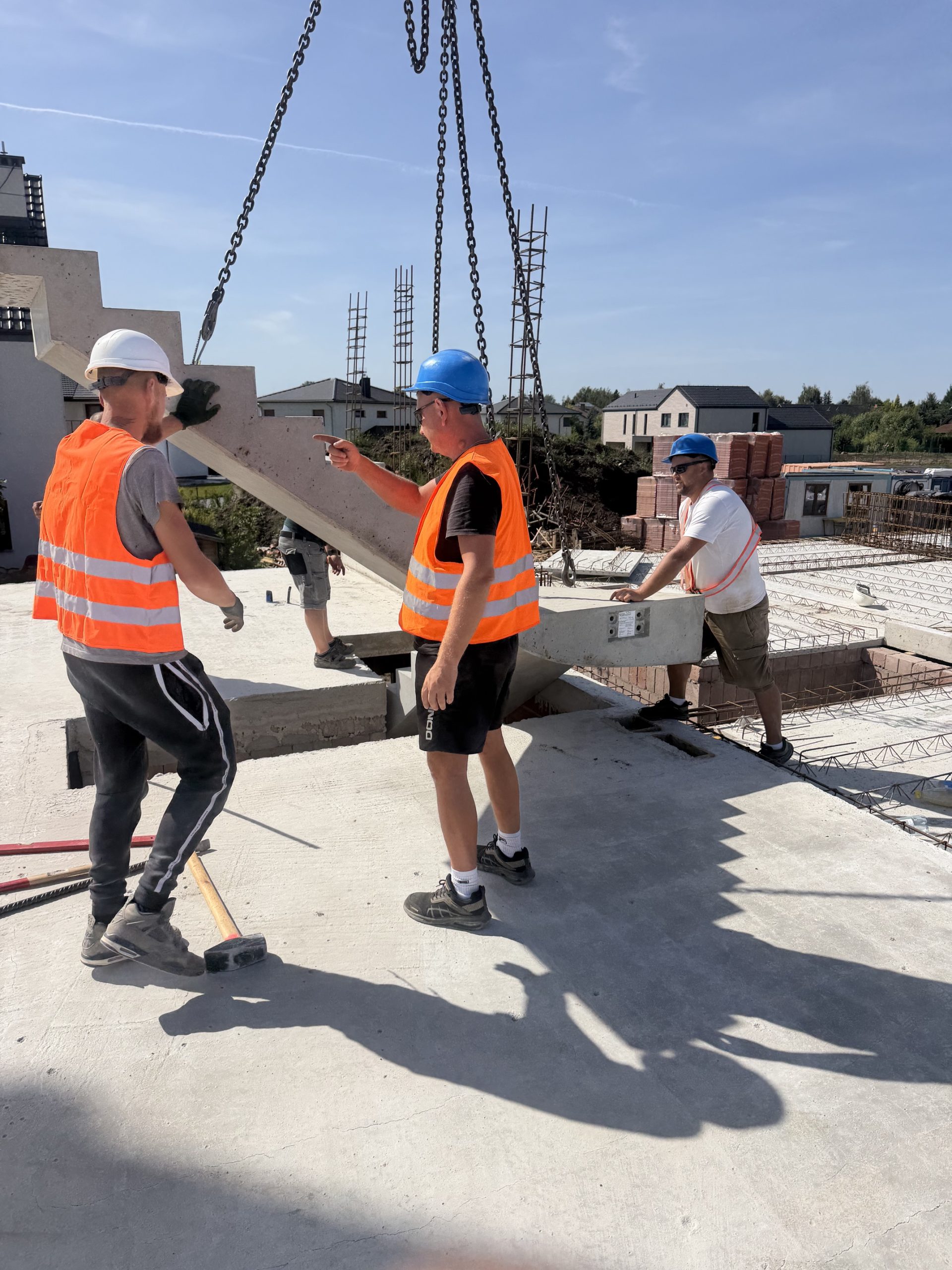

My natomiast, możemy już wejść na strop nad parterem. Pracochłonne stemplowanie, układanie i zbrojenie plyt filigranowych, szalowanie trzpieni oraz wieńców, wylewanie tzw. nadbetonu, zakończone na 5 budynkach. Szykujemy kolejne 5. Jednocześnie zaczynamy murować piętro.

30.07.2026

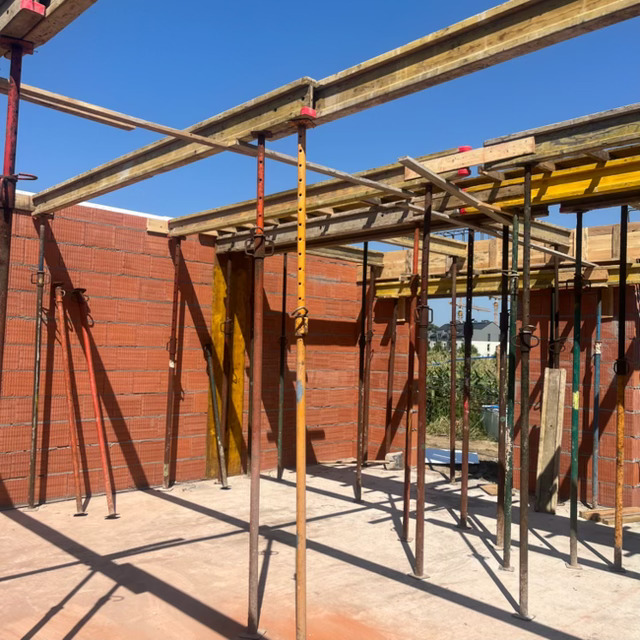

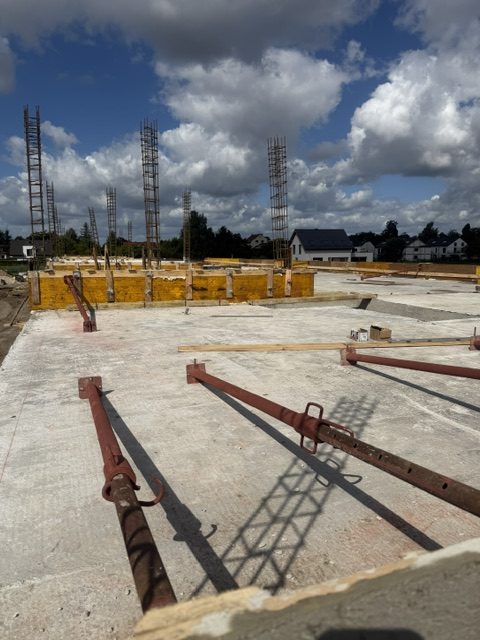

Bardzo ważny etap budowy pod kątem konstrukcyjnym. Zbrojenie i szalowanie trzpieni oraz belek.
Stemple wewnętrzne i belki podtrzymujące, przygotowane na dostawę prefabrykowanych elementów stropu.
Prace realizujemy modułami po dwa budynki.

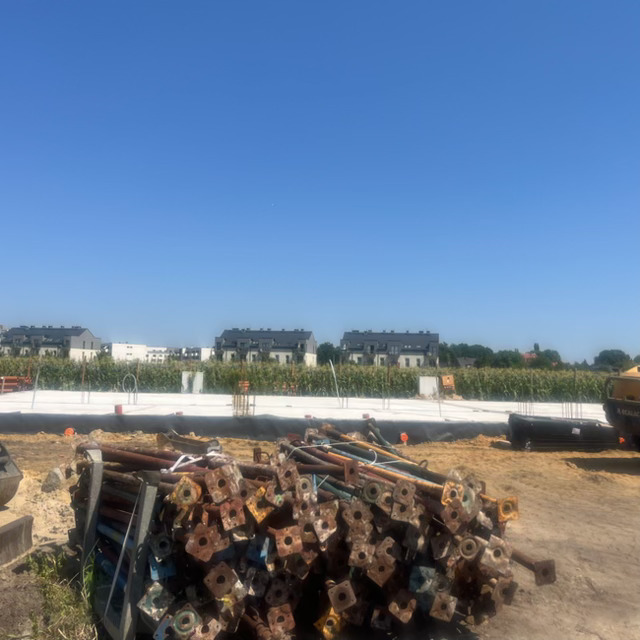

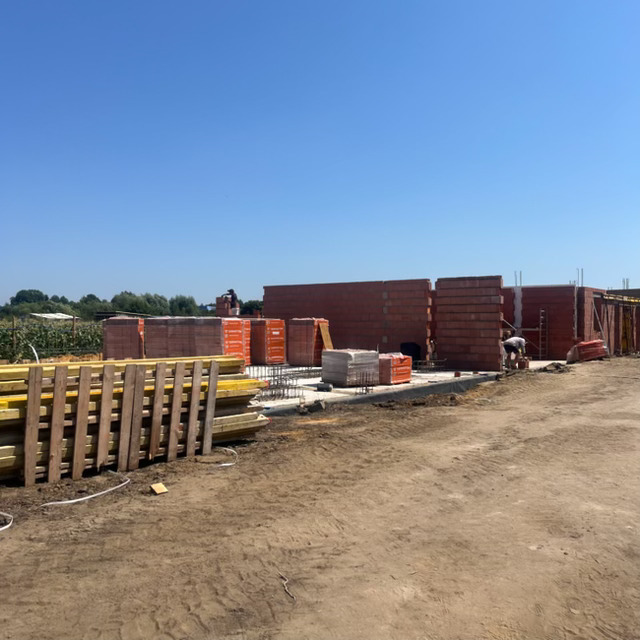

12.07.2026

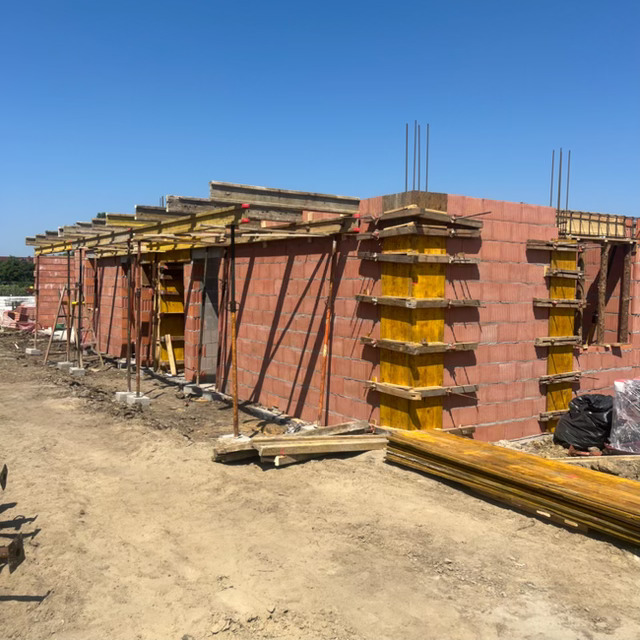

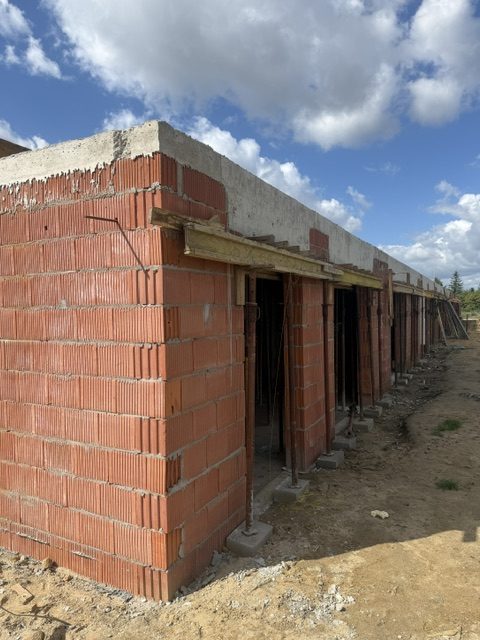

Tempo nie spada. Już się mury pną do góry. Budujemy z bloczków ceramicznych, uważanych za najzdrowszy budulec murowy.
Na styku budynków szeregowych, powstają dwa mury o grubości 25 cm oddzielone wewnętrzną pustkę powietrzną i warstwą styropianu.
Akustycznie, bariera trudna do pokonania.

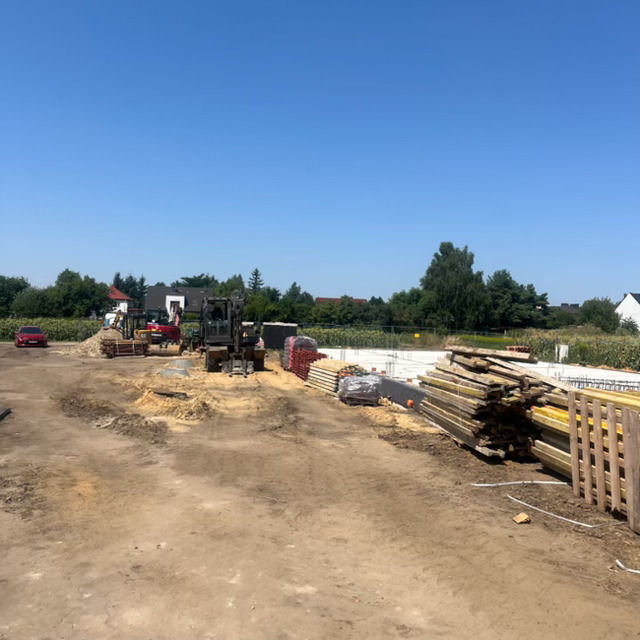

02.07.2026

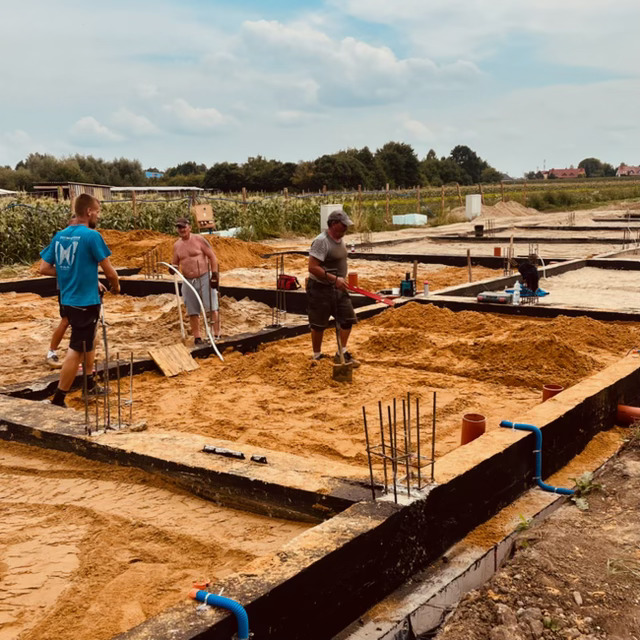

Równolegle do prac budowlanych powstaje instalacja kanalizacji sanitarnej.

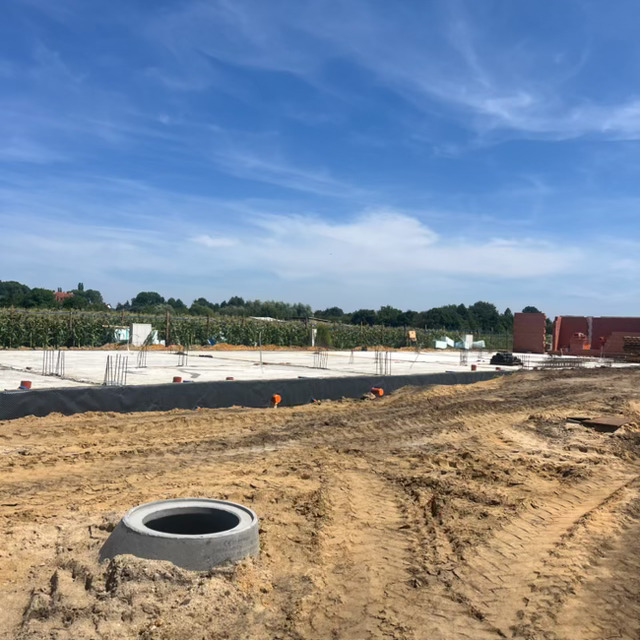

Wszystkie studnie betonowe na odcinku przyszłej drogi wewnętrznej, osadzone zgodnie z projektem.

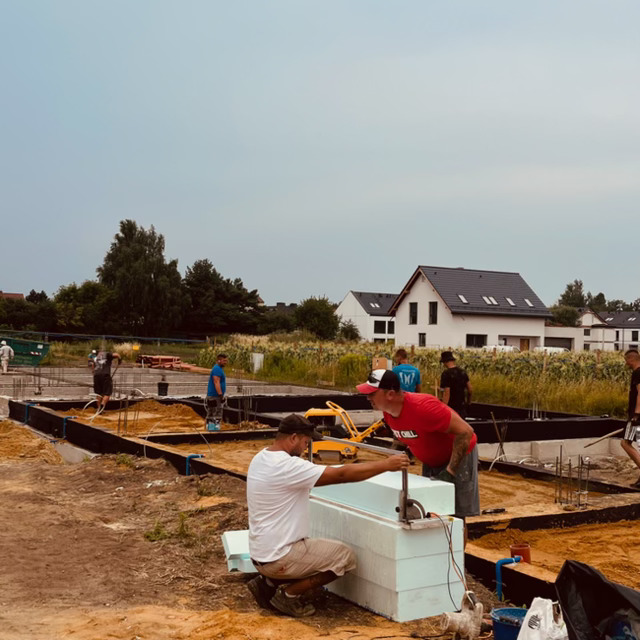

30.06.2026

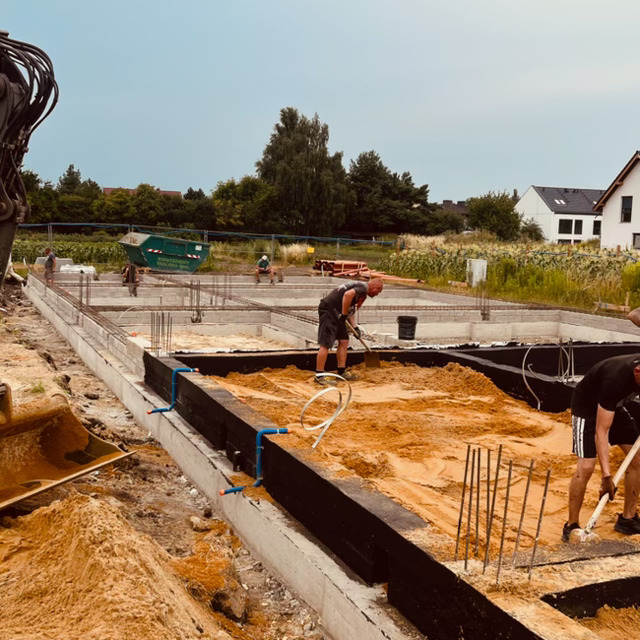

Prace fundamentowe zakończone. Chudy beton wylany, próby szczelności kanalizacji podposadzkowej wykonane.
Prace hydro i termoizolacyjne fundamentów zakończone. To jest ten wspaniały moment, kiedy mówi się – WYCHODZIMY Z ZIEMI.

15.06.2026

Roboty ziemne zakończone, ławy fundamentowe wykonane, fundamenty zazbrojone i zalane.
Trwają prace hydro i termoizolacyje. Przepusty pod przyłącza wodne, kanalizacyjne i elektryczne osadzone.
Wykonanie instalacji kanalizacji podposadzkowej w toku. Wypełnienie i zagęszczenie przestrzeni pod wylewkę tzw. chudego betonu w toku.
